Автоматическое изменение данных при составлении графика производства работ от смет

Автоматическое изменение данных при составлении графика производства работ от смет

В создании графика производства работ от смет есть свои плюсы:

1. Внутрь графика сразу же попадают все работы, их объемы и стоимость. Мы можем сразу же начинать планирование выполнения или формировать укрупненный график, который так же учитывает эти работы и их показатели.

2. Из сметы в график производства работ приходят механизмы, материалы, оборудование, трудоемкость. Мы в любом случае будем их корректировать, но у нас уже появляется база, от которой можно отталкиваться. Появляются примерные сроки планирования поставок и использования. Появляется стоимость затрат.

Обычно специалисты сталкиваются с тем, что при изменении сметы или ведомости объемов работ приходится в ручном режиме производить все изменения внутри графика производства работ. Если изменений много – это достаточно трудоемкий процесс.

Если компания использует BIM, то корректировка модели на этапе проекта – тоже очень частое явление. И чтобы всегда иметь актуальную финансово-прогнозную модель, нам нужно сначала менять смету, при изменении модели, а потом график производства работ, при изменении сметы. В ручном режиме это делать достаточно трудоемко.

В  релизе 11.5 программы Адепт: Управление строительством реализованы две схемы изменений.

  1. Автоизменение сметы, при изменении 3D модели.
  2. Автоизменение графика, при изменении сметы.

В данном выпуске рассматривается вторая схема изменений.

1. Например, у нас есть готовая смета.

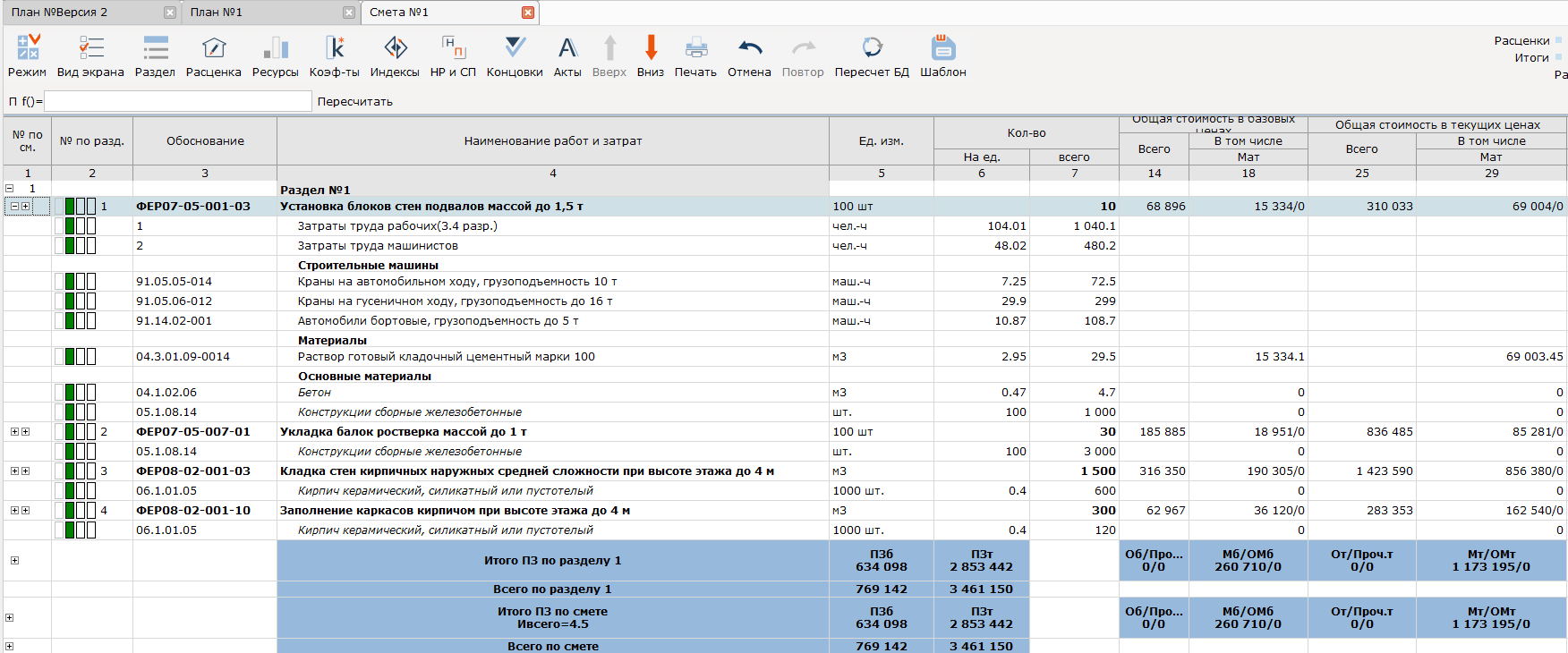

Обновление графика производства работ от смет

 Внутри нее сидят: расценки, материалы, механизмы, затраты, начисления, коэффициенты, стоимость и т. д.



2. На основании этой сметы мы сделали график, со 100% привязкой всей ресурсной части.

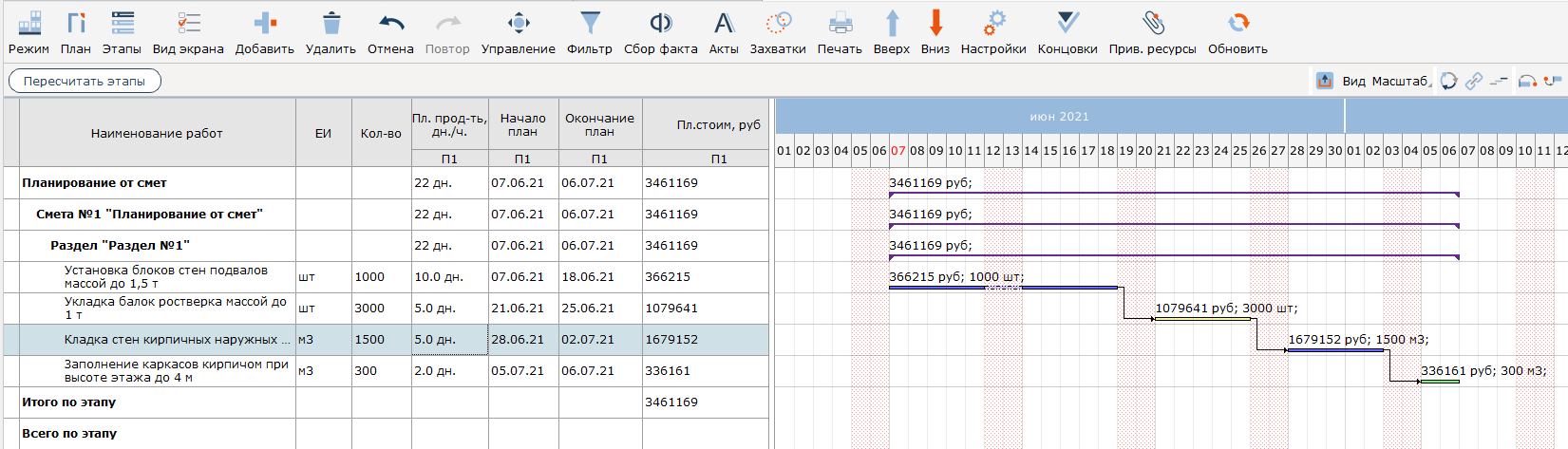

Обновление графика производства работ от смет



3. Допустим, внутри сметы у нас произошли изменения:

a) Изменился объем

b) Ушла расценка из сметы

c) Добавилась новая расценка

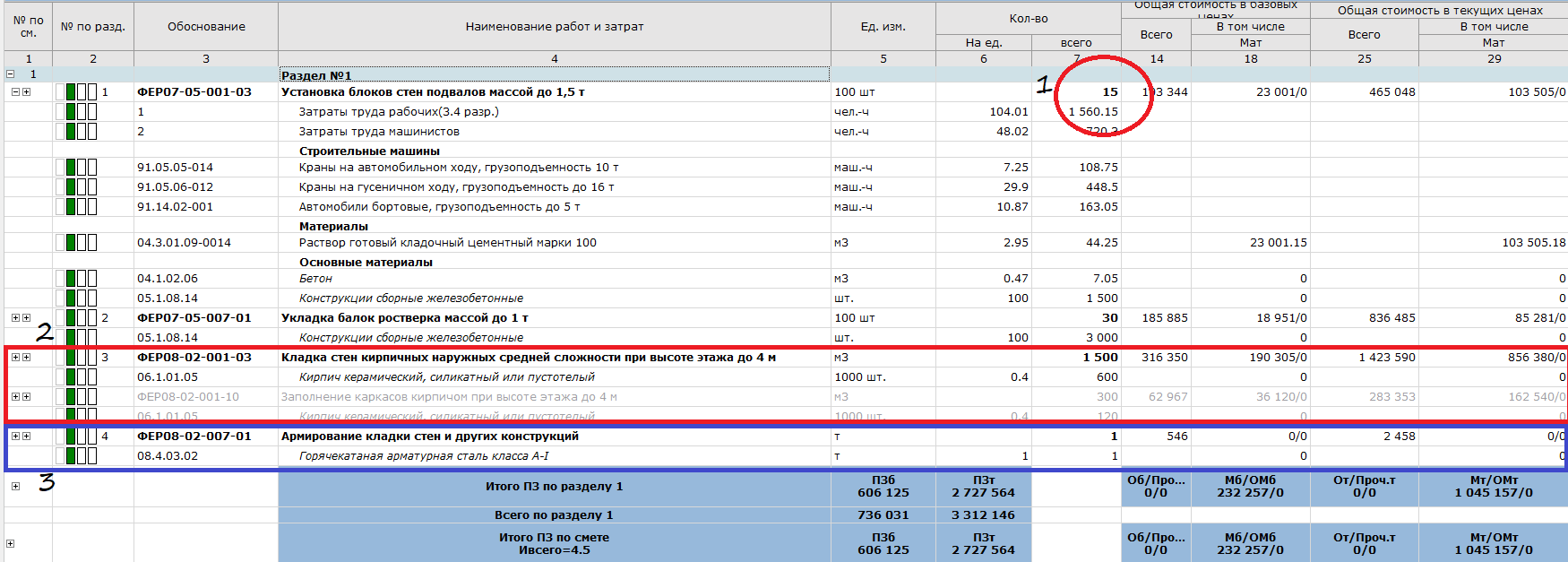

Обновление графика производства работ от смет



4.Теперь, нам нужно, чтобы данные изменения попали в график производства работ и контроллер показал, а какие именно изменения произошли.

a) В графике производства мы выбираем новую смету с измененными данными

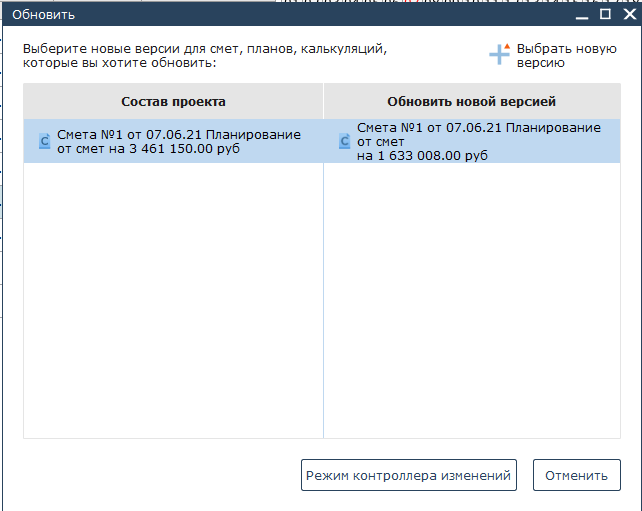

Обновление графика производства работ от смет

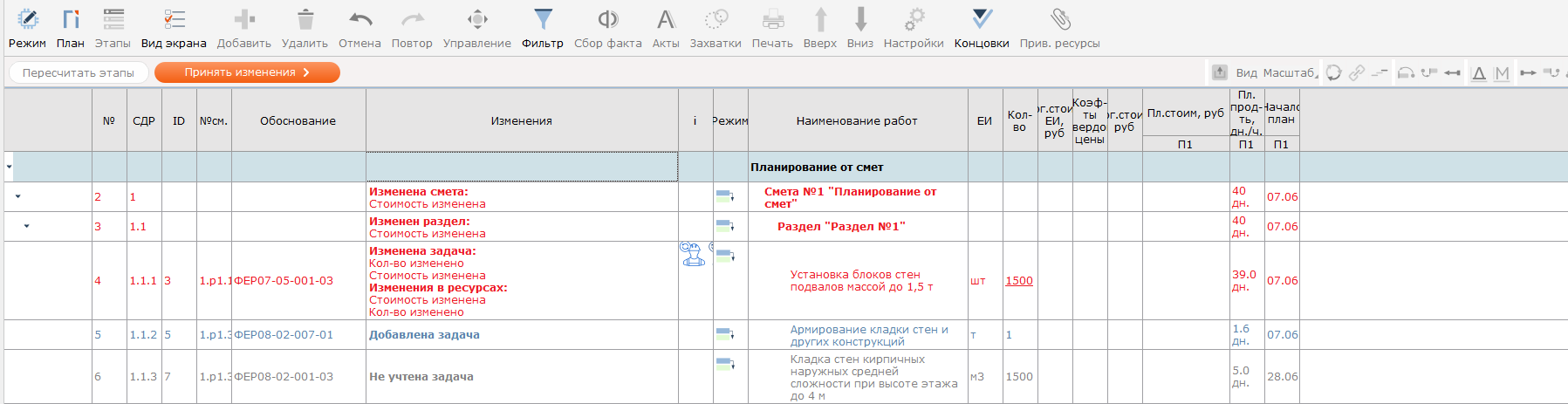

b) Просматриваем все изменения, которые войдут в график производства работ

Обновление графика производства работ от смет

c) После принятия изменений, график у нас меняется. Нам остается построить связь для новой работы и все. План с изменениями готов.

Обновление графика производства работ от смет

Все возможности программы Адепт: Управление строительством можно посмотреть здесь
