Как организовать грамотный складской учет на стройке!

СКЛАД В СИСТЕМЕ "АДЕПТ:УПРАВЛЕНИЕ СТРОИТЕЛЬСТВОМ"

 Складской учет – один из важнейших факторов, который необходимо учитывать при планировании стройки. От поставки и наличия товаров зависит очень многое:

- Начало выполнения работ на объекте;

- Подготовка к использованию машин и оборудования;

- Выход бригад на площадку;

- Контрактные обязательства

и мн. другое.



В программе Адепт: Управление строительством реализован минимальный функционал склада. который хотелось бы представить вашему вниманию.



1. Если мы планируем работы от смет или ведомостей, то внутри них мы закладываем материалы, которые необходимо будет учесть.

* Мы понимаем, что материалы могут быть заменены в процессе на другие. Но это тема нашей следующей статьи «Ресурсное планирование в системе «Адепт: Управление строительством ».

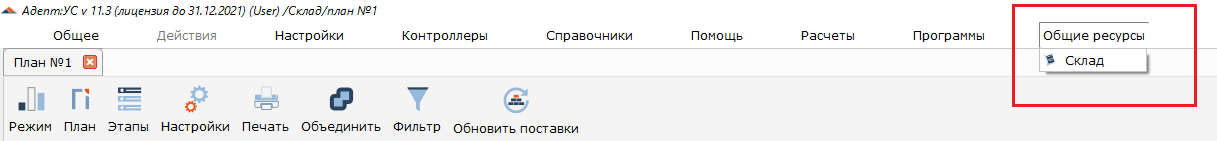

Блок Склад в Адепт:Управление строительством, рис 1



 2. После того, как мы создали график производства работ от смет, материалы попали туда в привязке к работам и по ним сформировался свой отдельный график.

Блок Склад в Адепт:Управление строительством, рис 2

Блок Склад в Адепт:Управление строительством, рис 3



3. Внутри графика потребности ресурсов есть задача, которая позволит заранее отследить потребность в необходимых материалах и их объёме, а так же сделать сформировать заказ на поставку данных материалов и оборудования, указав, когда материал должен быть на участке.

Блок Склад в Адепт:Управление строительством, рис 4



4. Создаем склады или участки, куда материалы должны быть поставлены. На данном этапе служба складского учета забирает себе данные по материалам в систему «Склад».

Блок Склад в Адепт:Управление строительством, рис 5  Блок Склад в Адепт:Управление строительством, рис 6

Блок Склад в Адепт:Управление строительством, рис 7





5. В итоге получаем ведомость материалов для использования за N-й период.

Блок Склад в Адепт:Управление строительством, рис 8



6. Внутри данной ведомости, служба складского учета ведет данные, исходя из взаимодействия с поставщиками. Формирует заказ и указывает дату поставки на участок.

Блок Склад в Адепт:Управление строительством, рис 8



7. Если дата поставки отлична в большую сторону от задачи в графике производства работ, тогда мы увидим синий индикатор по работе и сможем сместить работы, исходя из срока поставок.

Блок Склад в Адепт:Управление строительством, рис 9



8. По всем поставкам может проходить аналогичная процедура.

9. Поставки, для учета могут быть переданы на другой склад или изменены, исходя из изменения графика производства.

10. Дополнительно, есть возможность доработки и интеграции с системами 1С.
