Обзор систем по управлению проектами

Адепт: Управление строительством

Разработчик ООО Адепт, Россия

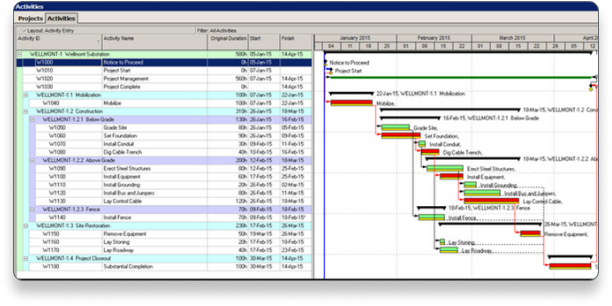

Primavera P6

Разработчик Primavera Systems, Inc., США

# #

Задача данного обзора: провести аналогию между российской системой Адепт: Управление строительством и программой Oracle Primavera и показать, как большинство задач по управлению строительными проектами могут быть закрыты отечественными разработками.

Характеристики
#
Адепт: Управление строительством
#
Primavera P6

Ручной режим

Создание напрямую от смет форматов: Адепт/ Гранд/ Рик/ Excel/ XML Минстрой

Ведомостей объемов работ из Excel

3D модель

При создании графика производства работ от смет в программе Адепт: Управление строительством в график переносятся:

Стоимость работ (с учетом коэфф. и лимитированных затрат)

Ресурсы (машины, оборудование, люди, материалы)

Объемы и стоимости ресурсов

При работе с графиком появляется возможность управлять этими данными

Создание базы данных работ для дальнейшего использования при формировании графика

Древовидная структура с любой вложенностью. Соответственно могут быть сформированы графики первого, второго. третьего уровня и т.д. Состав, порядок и последовательность работ определяет сам специалист по планированию.

# #

В графике производства можно планировать:

  • Стоимость выполнения работ.
  • Сроки выполнения работ
  • Продолжительность выполнения работ и т.д.

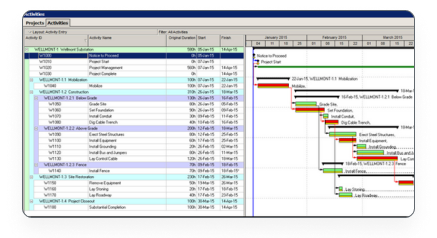

Создание связей между работами. Диаграмма Ганта Тип – Любой. Масштаб (час, день, неделя, квартал, месяц, год)

В обеих программах существует возможность создания связей между работами: ОН/НН/ОО/НО и связей по типу Гамак.

Работы становятся зависимыми друг от друга. При движении одной из них в режиме плана или факта происходит сдвиг связанных работ.

# #
# #
#

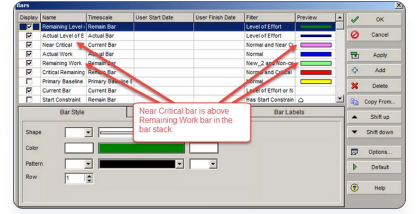

Настраиваемый календарь или календари под каждый проект с возможностями:

  • Создавать индивидуальные рабочие смены (в том числе под каждую задачу)
  • Создавать перечень исключений
  • Использовать настраиваемый календарь под каждую задачу или группу задач для более точного планирования.

Общий календарь. Есть настройки расписания выполнения задач

#

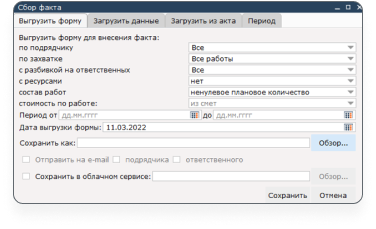

Для передачи плановых норм на объект в программах Адепт существует системы подготовки НСЗ.

Есть специальный режим, в котором настраивается выгрузка и загрузка фактических показателей по выполнению работ.

Дополнительно информация по работам может быть передана в системы работы на площадке Адепт: Исполнительная документация и Адепт: Строительный контроль.

Выгрузка плановых норм осуществляется с помощью фильтра и отчета, загрузка фактических данных происходит уже в ручном режиме.

Формирование отчета по датам в ручном режиме

#

После загрузки факта в Адепт: Управление строительством появляется возможность:

  • Формировать догоночные графики.
  • Работать в режиме сравнения плана и факта.
  • Просматривать аналитику по выполнению
  • Формировать акты КС-2 (если график связан со сметой то – КС-3, КС-6, М-29 и т.д)

Графики поставки ресурсов

План-фактные данные + диаграмма Ганта

Существует возможность ручной привязки ресурсов или привязки из базы.

Помимо этого, в программе Адепт: Управление строительством ресурсы могут приходить вместе с работами, и соответственно, автоматически привязываться к этим работам со своими объемами и стоимостью

При изменении сроков и дат выполнения работ, можно отслеживать:

  • График поставок и расход материалов и оборудования
  • График движения техники
  • График движения людей. В том числе существует планировщик для назначения людей на конкретные виды работ

Программа отслеживает нарушения сроков поставки и может сместить график по нарушению поставок ресурсов.

График поставки ресурсов и разделительная ведомость

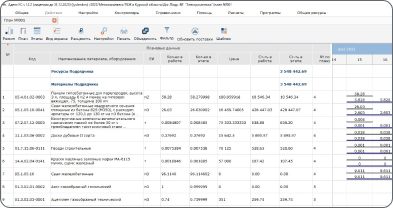

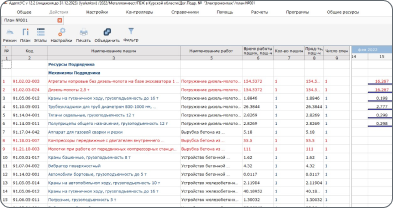

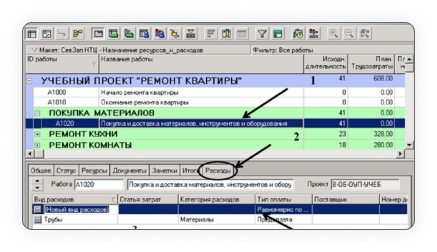

Добавление и привязка ресурсов в ручном режиме или из базы, которая ранее так же формировалась вручную.

#

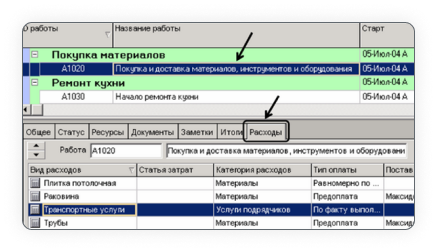

Ресурсы. Машины, материалы, люди

  • Ручная привязка к работам с количеством и стоимостью
  • Замена из базы

Автопривязка из смет

# #

График движения машин

#

Планировщик рабочих

#

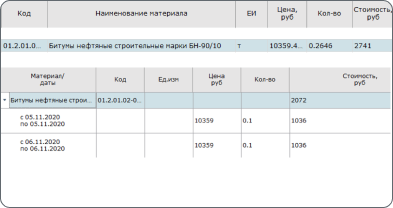

Списание ресурсов

Ручное списание

Пропорционально факту выполнения работ

# #

Ручной режим заполнения данны

Ведомостей объемов работ из Excel

# #

В обеих программах при получении фактических показателей, есть возможность готовить аналитические отчеты.

Настраиваемые отчеты

+ возможность интеграции с платформами BI, что позволяет получать более детальную аналитику по объекту

Настраиваемые отчеты + графическое отображение

# #

Формирование бюджета проекта

Стоимость выполнения:

  • По работе
  • По группе работ
  • По проекту
  • Распределение бюджета по дням/неделям/месяцам

От сметных данных

Ручное планирование бюджета

На основании обновляемых данных состава работ в базе данных

Ручное планирование бюджета

Портфель проектов, бюджет портфеля проектов

Нет. Плановая разработка к июню 2022 года

Да

#

Только русский язык

Многоязычность

#

Переключение по вкладкам. Работа в разных окнах

Переключение через меню. Работа в едином окне

# #
#

К проектам – нет. Плановая разработка к июню 2022 года

Есть встроенная система документооборота. Для хранения, передачи и согласования всех типов документов

К проектам – да. Документооборот отсутствует

#

Нет

Да

#

Нет

Да

#

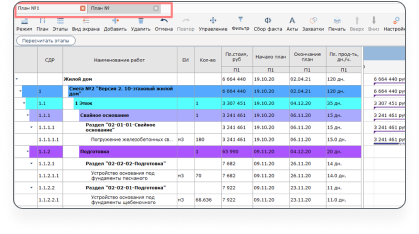

Разбивка на этапы

Вехи

Захватки

Группировка

Резервы по времени

Критический путь

Риски

Оповещения

Анализ рисков (отдельный модуль)

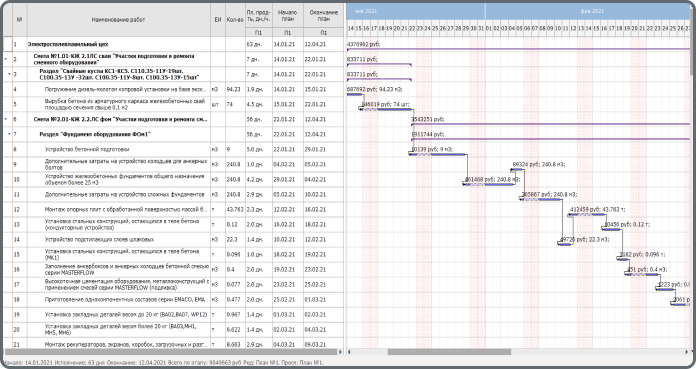

Создание графика производства работ

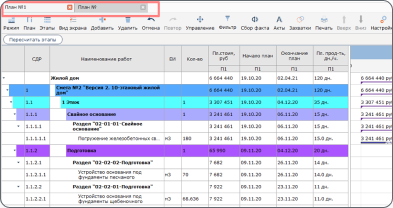

Ручной режим

Создание напрямую от смет форматов: Адепт/ Гранд/ Рик/ Excel/ XML Минстрой

Ведомостей объемов работ из Excel

3D модель

При создании графика производства работ от смет в программе Адепт: Управление строительством в график переносятся:

Стоимость работ (с учетом коэфф. и лимитированных затрат)

Ресурсы (машины, оборудование, люди, материалы)

Объемы и стоимости ресурсов

При работе с графиком появляется возможность управлять этими данными

Создание базы данных работ для дальнейшего использования при формировании графика

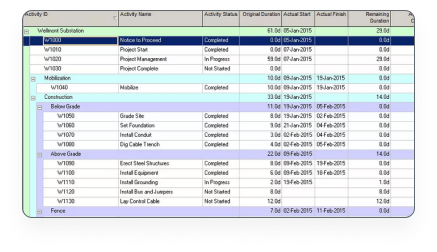

Создание структуры и декомпозиции работ графика производства

Древовидная структура с любой вложенностью. Соответственно могут быть сформированы графики первого, второго. третьего уровня и т.д. Состав, порядок и последовательность работ определяет сам специалист по планированию.

# #

В графике производства можно планировать:

  • Стоимость выполнения работ.
  • Сроки выполнения работ
  • Продолжительность выполнения работ и т.д.

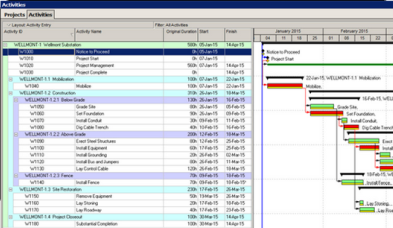

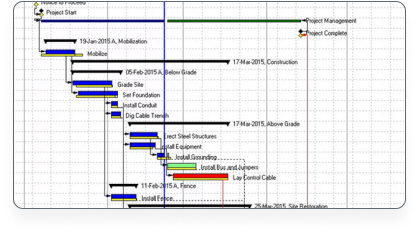

Создание связей между работами. Диаграмма Ганта

Создание связей между работами. Диаграмма Ганта Тип – Любой. Масштаб (час, день, неделя, квартал, месяц, год)

В обеих программах существует возможность создания связей между работами: ОН/НН/ОО/НО и связей по типу Гамак.

Работы становятся зависимыми друг от друга. При движении одной из них в режиме плана или факта происходит сдвиг связанных работ.

# #

Управление табличными данными

# #

Календари проекта

#

Настраиваемый календарь или календари под каждый проект с возможностями:

  • Создавать индивидуальные рабочие смены (в том числе под каждую задачу)
  • Создавать перечень исключений
  • Использовать настраиваемый календарь под каждую задачу или группу задач для более точного планирования.

Общий календарь. Есть настройки расписания выполнения задач

#

Подготовка недельно-суточного задания

Для передачи плановых норм на объект в программах Адепт существует системы подготовки НСЗ.

Есть специальный режим, в котором настраивается выгрузка и загрузка фактических показателей по выполнению работ.

Дополнительно информация по работам может быть передана в системы работы на площадке Адепт: Исполнительная документация и Адепт: Строительный контроль.

Выгрузка плановых норм осуществляется с помощью фильтра и отчета, загрузка фактических данных происходит уже в ручном режиме.

Формирование отчета по датам в ручном режиме

#

После загрузки факта в Адепт: Управление строительством появляется возможность:

  • Формировать догоночные графики.
  • Работать в режиме сравнения плана и факта.
  • Просматривать аналитику по выполнению
  • Формировать акты КС-2 (если график связан со сметой то – КС-3, КС-6, М-29 и т.д)

Планирование и управление ресурсами

Графики поставки ресурсов

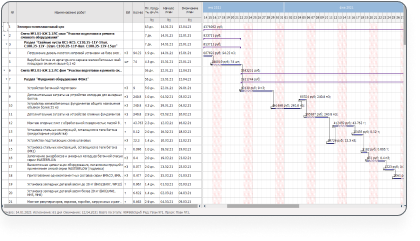

План-фактные данные + диаграмма Ганта

Существует возможность ручной привязки ресурсов или привязки из базы.

Помимо этого, в программе Адепт: Управление строительством ресурсы могут приходить вместе с работами, и соответственно, автоматически привязываться к этим работам со своими объемами и стоимостью

При изменении сроков и дат выполнения работ, можно отслеживать:

  • График поставок и расход материалов и оборудования
  • График движения техники
  • График движения людей. В том числе существует планировщик для назначения людей на конкретные виды работ

Программа отслеживает нарушения сроков поставки и может сместить график по нарушению поставок ресурсов.

График поставки ресурсов и разделительная ведомость

Добавление и привязка ресурсов в ручном режиме или из базы, которая ранее так же формировалась вручную.

#

Ресурсы. Машины, материалы, люди

  • Ручная привязка к работам с количеством и стоимостью
  • Замена из базы

Автопривязка из смет

# #

График движения машин

#

Планировщик рабочих

#

Списание ресурсов

Ручное списание

Пропорционально факту выполнения работ

# #

План-фактный анализ

Ручной режим заполнения данны

Ведомостей объемов работ из Excel

# #

Настраиваемые отчеты с графикой

В обеих программах при получении фактических показателей, есть возможность готовить аналитические отчеты.

Настраиваемые отчеты

+ возможность интеграции с платформами BI, что позволяет получать более детальную аналитику по объекту

Настраиваемые отчеты + графическое отображение

# #

Работа с бюджетом

Формирование бюджета проекта

Стоимость выполнения:

  • По работе
  • По группе работ
  • По проекту
  • Распределение бюджета по дням/неделям/месяцам

От сметных данных

Ручное планирование бюджета

На основании обновляемых данных состава работ в базе данных

Ручное планирование бюджета

Портфель проектов, бюджет портфеля проектов

Нет. Плановая разработка к июню 2022 года

Да

Языки

#

Только русский язык

Многоязычность

Открытие и работа с несколькими проектами

#

Переключение по вкладкам. Работа в разных окнах

Переключение через меню. Работа в едином окне

# #

Многопользовательский доступ. Ролевая модель

#

К проектам – нет. Плановая разработка к июню 2022 года

Есть встроенная система документооборота. Для хранения, передачи и согласования всех типов документов

К проектам – да. Документооборот отсутствует

Оповещения по рискам, просрочке, иным критериям

#

Нет

Да

Работа в WEB

#

Нет

Да

Инструменты управления

#

Разбивка на этапы

Вехи

Захватки

Группировка

Резервы по времени

Критический путь

Риски

Оповещения

Анализ рисков (отдельный модуль)

Создание графика производства работ

#

Ручной режим

Создание напрямую от смет форматов: Адепт/ Гранд/ Рик/ Excel/ XML Минстрой

Ведомостей объемов работ из Excel

3D модель

При создании графика производства работ от смет в программе Адепт: Управление строительством в график переносятся:

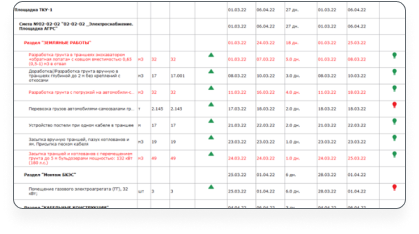

  • Объемы работ
  • Стоимость работ (с учетом коэфф. и лимитированных затрат)
  • Ресурсы (машины, оборудование, люди, материалы)
  • Объемы и стоимости ресурсов

При работе с графиком появляется возможность управлять этими данными

#

Ручной режим

Создание базы данных работ для дальнейшего использования при формировании графика

Создание структуры и декомпозиции работ графика производства

#

Древовидная структура с любой вложенностью. Соответственно могут быть сформированы графики первого, второго. третьего уровня и т.д. Состав, порядок и последовательность работ определяет сам специалист по планированию.

#

В графике производства можно планировать:

  • Стоимость выполнения работ.
  • Сроки выполнения работ
  • Продолжительность выполнения работ и т.д.
#

Древовидная структура с любой вложенностью. Соответственно могут быть сформированы графики первого, второго. третьего уровня и т.д. Состав, порядок и последовательность работ определяет сам специалист по планированию.

#

В графике производства можно планировать:

  • Стоимость выполнения работ.
  • Сроки выполнения работ
  • Продолжительность выполнения работ и т.д.

Создание связей между работами. Диаграмма Ганта

#

Создание связей между работами. Диаграмма Ганта Тип – Любой. Масштаб (час, день, неделя, квартал, месяц, год)

В обеих программах существует возможность создания связей между работами: ОН/НН/ОО/НО и связей по типу Гамак.

Работы становятся зависимыми друг от друга. При движении одной из них в режиме плана или факта происходит сдвиг связанных работ.

#
#

Создание связей между работами. Диаграмма Ганта Тип – Любой. Масштаб (час, день, неделя, квартал, месяц, год)

В обеих программах существует возможность создания связей между работами: ОН/НН/ОО/НО и связей по типу Гамак.

Работы становятся зависимыми друг от друга. При движении одной из них в режиме плана или факта происходит сдвиг связанных работ.

#

Управление табличными данными

#
#
#
#

Календари проекта

#

Настраиваемый календарь или календари под каждый проект с возможностями:

  • Создавать индивидуальные рабочие смены (в том числе под каждую задачу)
  • Создавать перечень исключений
  • Использовать настраиваемый календарь под каждую задачу или группу задач для более точного планирования.
#
#

Общий календарь. Есть настройки расписания выполнения задач

Подготовка недельно-суточного задания

#

Для передачи плановых норм на объект в программах Адепт существует системы подготовки НСЗ.

Есть специальный режим, в котором настраивается выгрузка и загрузка фактических показателей по выполнению работ.

Дополнительно информация по работам может быть передана в системы работы на площадке Адепт: Исполнительная документация и Адепт: Строительный контроль.

#

После загрузки факта в Адепт: Управление строительством появляется возможность:

  • Формировать догоночные графики.
  • Работать в режиме сравнения плана и факта.
  • Просматривать аналитику по выполнению
  • Формировать акты КС-2 (если график связан со сметой то – КС-3, КС-6, М-29 и т.д)
#

Выгрузка плановых норм осуществляется с помощью фильтра и отчета, загрузка фактических данных происходит уже в ручном режиме.

Формирование отчета по датам в ручном режиме

Планирование и управление ресурсами

#

Графики поставки ресурсов

План-фактные данные + диаграмма Ганта

Существует возможность ручной привязки ресурсов или привязки из базы.

Помимо этого, в программе Адепт: Управление строительством ресурсы могут приходить вместе с работами, и соответственно, автоматически привязываться к этим работам со своими объемами и стоимостью

При изменении сроков и дат выполнения работ, можно отслеживать:

  • График поставок и расход материалов и оборудования
  • График движения техники
  • График движения людей. В том числе существует планировщик для назначения людей на конкретные виды работ

Программа отслеживает нарушения сроков поставки и может сместить график по нарушению поставок ресурсов.

График поставки ресурсов и разделительная ведомость

#

Ресурсы. Машины, материалы, люди

  • Ручная привязка к работам с количеством и стоимостью
  • Замена из базы

Автопривязка из смет

#

График движения машин

#

Планировщик рабочих

#

Списание ресурсов

Ручное списание

Пропорционально факту выполнения работ

#
#

Графики поставки ресурсов

План-фактные данные + диаграмма Ганта

Добавление и привязка ресурсов в ручном режиме или из базы, которая ранее так же формировалась вручную.

Ресурсы. Машины, материалы, люди

  • Ручная привязка к работам с количеством и стоимостью
  • Замена из базы
#

Списание ресурсов

Ручное списание

#

План-фактный анализ

#

Ручной режим заполнения данны

Ведомостей объемов работ из Excel

#
#

Ручной режим заполнения данны

#

Настраиваемые отчеты с графикой

#

В обеих программах при получении фактических показателей, есть возможность готовить аналитические отчеты.

Настраиваемые отчеты

+ возможность интеграции с платформами BI, что позволяет получать более детальную аналитику по объекту

#
#

Настраиваемые отчеты + графическое отображение

#

Работа с бюджетом

#

Формирование бюджета проекта

Стоимость выполнения:

По работе

По группе работ

По проекту

Распределение бюджета по дням/ неделям/ месяцам

От сметных данных

Ручное планирование бюджета

Портфель проектов, бюджет портфеля проектов

Нет. Плановая разработка к июню 2022 года

#

Формирование бюджета проекта

Стоимость выполнения:

По работе

По группе работ

По проекту

Распределение бюджета по дням/ неделям/ месяцам

На основании обновляемых данных состава работ в базе данных

Ручное планирование бюджета

Портфель проектов, бюджет портфеля проектов

Да

Языки

#
#

Только русский язык

#
#

Многоязычность

Открытие и работа с несколькими проектами

#
#

Переключение по вкладкам. Работа в разных окнах

#
#

Переключение через меню. Работа в едином окне

#

Многопользовательский доступ. Ролевая модель

#
#

К проектам – нет. Плановая разработка к июню 2022 года

Есть встроенная система документооборота. Для хранения, передачи и согласования всех типов документов

#

К проектам – да. Документооборот отсутствует

Оповещения по рискам, просрочке, иным критериям

#
#

Нет

#

Да

Работа в WEB

#
#

Нет

#

Да

Инструменты управления

#
#

Разбивка на этапы

Вехи

Захватки

Группировка

Резервы по времени

Критический путь

#

Разбивка на этапы

Вехи

Захватки

Группировка

Резервы по времени

Критический путь

Риски

Оповещения

Анализ рисков (отдельный модуль)

Посмотреть все возможности программы

Адепт:Управление строительством

Для решения задач в области строительного управления программа Адепт: Управление строительством может быть полноценной заменой Oracle Primavera.

Кроме функционала системы управления строительным проектами пользователи могут расширить возможности управления стройкой, используя другие программы Адепт, которые интегрированы в единую информационную среду:
